هزینه پنهان بینظمی در کسبوکارها؛ نرم افزار مدیریت پروژه چگونه زمان، منابع و هزینهها را کنترل میکند؟
- شناسه خبر: 30406
- تاریخ و زمان ارسال: 6 سپتامبر 2026 ساعت 14:19
- بازدید : 43
- نویسنده: داود یوسفی

فرض کنید یک پروژه هیچ کمبودی ندارد؛ تیم کامل است، همه مشغولاند، جلسهها برگزار میشوند، پیامها ردوبدل میشوند و چند کار فوری به جریان میافتد. بااینحال، موعد تحویل نزدیک میشود و بخشی از کارها عقب مانده است. مدیر برای فهمیدن مشکل واقعی پروژه باید با اعضای کلیدی صحبت کند، بین فایلها و پیامها دنبال اطلاعات بگردد و بعضی تصمیمها را دوباره بگیرد. در چنین شرایطی، یکی از مهمترین کارکردهای نرم افزار مدیریت پروژه این است که بخشی از همین بینظمی پنهان را پیشاز تبدیلشدن به تأخیر و هزینه، قابل مشاهده کند.
مشکل اینجاست که این هزینه معمولاً در گزارشهای مالی با عنوان مشخصی دیده نمیشود. زمان صرفشده برای پیگیری وضعیت، انتظار برای پاسخ، جستوجوی اطلاعات، هماهنگی دوباره، اصلاح کار اشتباه یا جلسههای غیرضروری، کمکم روی هم جمع میشود. نتیجه میتواند افزایش هزینه پروژه، تأخیر در تحویل، دوبارهکاری و کاهش بهرهوری تیم باشد؛ حتی زمانی که همه ظاهراً مشغول کار هستند.
ابعاد این مسئله در محیطهای کاری مدرن جدی است. مایکروسافت در Work Trend Index 2025 گزارش کرده کارکنانی که از Microsoft 365 استفاده میکنند، در ساعات اصلی کاری بهطور متوسط هر دو دقیقه با جلسه، ایمیل یا اعلان مواجه میشوند؛ الگویی که نشان میدهد جریان کار چطور میتواند بدون توقف کامل، دائماً تکهتکه شود.
بنابراین مسئله مدیریت پروژه فقط ثبت چند تسک و موعد نیست؛ مسئله این است که کار، مسئولیت، زمان و وضعیت واقعی پروژه آنقدر شفاف باشد که هزینههای پنهان هماهنگی، پیشاز تبدیلشدن به یک مشکل جدی دیده شوند.

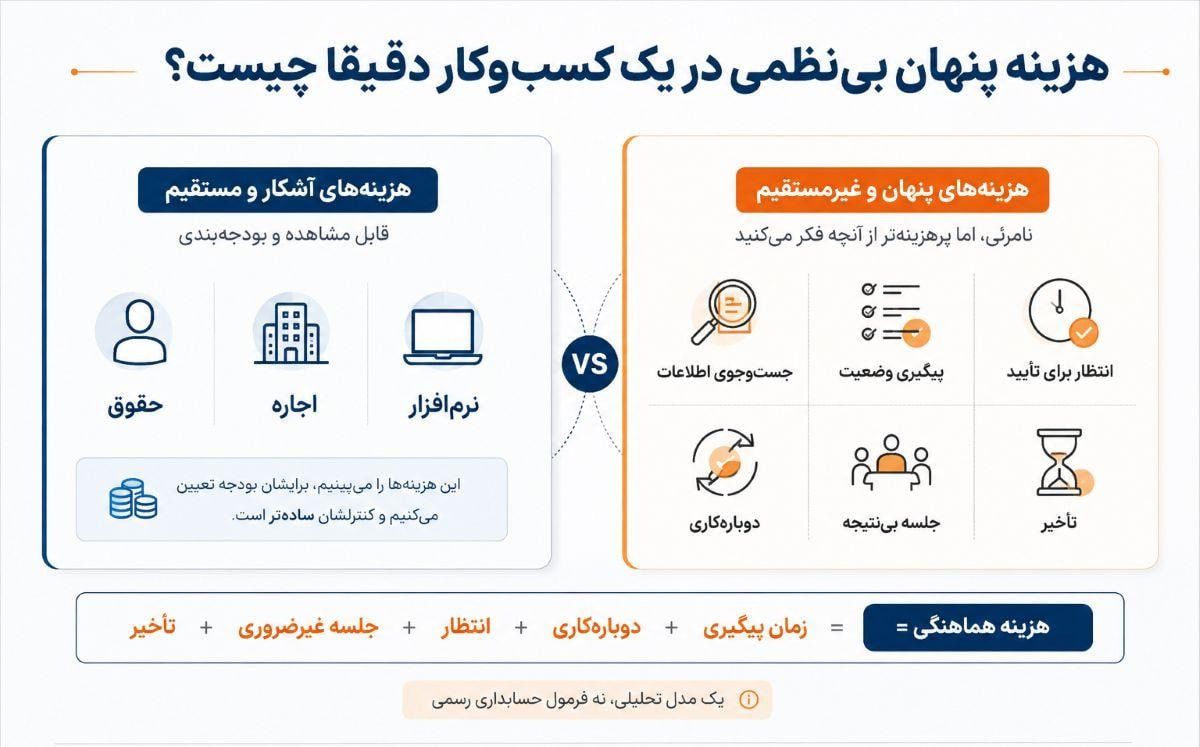

هزینه پنهان بینظمی در یک کسبوکار دقیقاً چیست؟
بخشی از هزینههای کسبوکار کاملاً قابل مشاهدهاند. حقوق کارکنان، اجاره دفتر، خرید تجهیزات، تبلیغات یا اشتراک نرمافزارها مبلغ مشخصی دارند و در گزارشهای مالی ثبت میشوند. در مدیریت هزینه نیز معمولاً میان هزینههای مستقیم و غیرمستقیم تفاوت گذاشته میشود؛ هزینه مستقیم را میتوان به یک پروژه یا فعالیت مشخص نسبت داد، درحالیکه هزینه غیرمستقیم میان چند فعالیت یا بخش مشترک است.
اما «هزینه پنهان بینظمی» الزاماً همان هزینه غیرمستقیم حسابداری نیست. منظور از این عبارت، بخشی از زمان و ظرفیت سازمان است که در فرایند اجرای کار مصرف میشود، بدون اینکه ارزش متناسبی برای پروژه ایجاد کند. ممکن است شرکت بابت این اتلاف، فاکتور جداگانهای دریافت نکند، اما در نهایت آن را با افزایش زمان انجام کار، تأخیر، دوبارهکاری یا استفاده ناکارآمد از نیروی انسانی پرداخت خواهد کرد.
هزینه بینظمی کجا خودش را نشان میدهد؟
فرض کنید یکی از اعضای تیم برای ادامه یک وظیفه به تأیید مدیر نیاز دارد. درخواست را ارسال میکند، پاسخی دریافت نمیشود و مدتی بعد دوباره پیگیری میکند. در این فاصله سراغ کار دیگری میرود. وقتی تأیید میرسد، باید دوباره ذهنش را به کار قبلی برگرداند. اگر اطلاعات اولیه ناقص بوده باشد، ممکن است بخشی از خروجی نیز اصلاح شود.
در ظاهر اتفاق بزرگی رخ نداده است؛ اما چند نوع هزینه همزمان ایجاد شده: زمان انتظار، زمان پیگیری، جابهجایی میان کارها و احتمال دوبارهکاری.
در پژوهشهای مربوط به عملکرد تیمها، بخشی از چنین اتلافی با مفهوم Coordination Cost یا هزینه هماهنگی توضیح داده میشود. تقسیم کار و تخصص باعث میشود افراد بتوانند کارهای پیچیدهتری انجام دهند، اما همین تقسیم کار یک هزینه جدید نیز ایجاد میکند: افراد باید بدانند چه کسی مسئول چیست، خروجی یک نفر چه زمانی مورد نیاز نفر دیگر است و تغییرات ایجادشده چه اثری بر بقیه کارها دارد.
چگونه هزینه هماهنگی را قابل مشاهده کنیم؟
برای تحلیل مدیریتی و ارزیابی اینکه نرم افزار مدیریت پروژه قرار است دقیقاً کدام بخش از این اتلاف را کاهش دهد، میتوان مسئله را با یک مدل ساده نگاه کرد:
هزینه هماهنگی = زمان پیگیری + دوبارهکاری + انتظار + جلسه غیرضروری + پیامدهای تأخیر
این یک فرمول رسمی حسابداری نیست؛ بلکه چهارچوبی برای پیداکردن نقاطی است که زمان و ظرفیت تیم از آنها نشت میکند.
نکته مهم این است که اجزای این مدل مستقل از یکدیگر نیستند. یک تأیید دیرهنگام میتواند یک وظیفه را عقب بیندازد؛ تأخیر آن وظیفه، کار وابسته بعدی را متوقف میکند؛ توقف کار بعدی به جابهجایی برنامه یا اضافهکاری منجر میشود و در نهایت هزینه پروژه را افزایش دهد.
به همین دلیل، کنترل هزینه هماهنگی فقط با بررسی هزینههای مالی امکانپذیر نیست. باید مشخص باشد اتلاف زمان و ظرفیت تیم در کدام مرحله از جریان کار ایجاد میشود و چه عاملی آن را به وجود آورده است.
بینظمی سازمانی از کجا وارد پروژه میشود؟
بینظمی در پروژه همیشه با میز شلوغ یا فایلهای نامرتب مشخص نمیشود. گاهی پروژه ظاهراً منظم است، اما چند سؤال ساده پاسخ روشنی ندارند:
-
مسئول این کار چه کسی است؟
-
موعد دقیق آن کی است؟
-
اگر عقب بیفتد، چه فعالیت دیگری متوقف میشود؟
-
آخرین تصمیم کجا ثبت شده است؟
همین ابهامها وقتی در دهها وظیفه و میان چند عضو تیم تکرار شوند، به اصطکاک عملیاتی و در نهایت هزینه تبدیل میشوند. در این مقاله، منظور از «بینظمی سازمان»ی همین شکافهایی است که میان مسئولیت، زمان، اطلاعات و هماهنگی اجزای پروژه ایجاد میشوند. این بینظمی معمولاً از سه مسیر اصلی وارد جریان کار میشود:
-
ابهام در مسئولیت و زمان
-
پراکندگی اطلاعات
-
دیدهنشدن وابستگیها و ظرفیت واقعی تیم.
1.وقتی «مسئول» و «موعد» روشن نیست
اگر یک وظیفه، مالک مشخصی نداشته باشد، معمولاً هر فرد تصور میکند فرد دیگری آن را پیگیری خواهد کرد. نتیجه این وضعیت فقط فراموششدن تسک نیست؛ بلکه مدیر باید برای پیداکردن مسئول واقعی وقت بگذارد، تصمیم دیرتر گرفته میشود و کار وابسته نیز ممکن است عقب بیفتد.
در ادبیات رفتار سازمانی، این مسئله به مفهوم «ابهام نقش» نزدیک است؛ یعنی فرد دقیقاً نمیداند چه انتظاری از او وجود دارد یا مرز مسئولیتش کجاست. پژوهشهای مربوط به شفافیت نقش نیز نشان دادهاند که کمبود این شفافیت میتواند اصطکاک در کار روزانه و عملکرد ضعیف تیم را ایجاد کند.
موعد نامشخص هم اثر مشابهی دارد. برای برنامهریزی پروژه موعد «این هفته انجام شود» دقیق و مناسب نیست. وقتی موعد روشن وجود نداشته باشد، اولویتبندی بهتدریج به فشار لحظهای، پیامهای فوری و پیگیری مدیر وابسته میشود.
2.اطلاعات پراکنده چگونه دوبارهکاری میسازد؟
فرض کنید شرح کار در ایمیل است، آخرین فایل در پیامرسان فرستاده شده، اصلاحات در جلسه مطرح شده و تصمیم نهایی فقط در ذهن دو نفر مانده است. در این شرایط، مسئله دیگر فقط پیداکردن فایل نیست؛ تیم ممکن است براساس نسخه قدیمی کار کند، تصمیمی را دوباره بررسی کند یا کاری را انجام دهد که تیم دیگری قبلاً انجام داده است.
گزارش State of Teams 2024 اتلسیان این مشکل را بهخوبی نشان داده است: ۵۵ درصد کارکنانی که در بررسی بودهاند گفتهاند پیداکردن اطلاعات برایشان دشوار است و ۵۰ درصد آنها این موضوع را تجربه کردهاند که روی پروژهای کار کنند و بعداً بفهمند تیم دیگری همزمان روی همان موضوع کار میکرده است.
این آمار را نمیتوان به همه سازمانها تعمیم داد، اما نشان میدهد پراکندگی اطلاعات چگونه میتواند مستقیماً به زمان جستوجو و کار تکراری تبدیل شود.
یکی از مسائلی که نرم افزارهای مدیریت پروژه سعی میکنند با متمرکزکردن اطلاعات و سابقه فعالیتها کاهش دهند، پراکندگی نسخههای مختلف فایل و اطلاعات پروژه است. اگر معلوم نباشد «نسخه معتبر» کدام است، ممکن است ساعتها برای تولید خروجیای صرف شود که از ابتدا بر مبنای اطلاعات منسوخ بوده است.
تصمیمی که ثبت نشده نیز ممکن است دوباره به بحث گذاشته شود یا توسط دو نفر، متفاوت تفسیر شود. هزینه اقتصادی در اینجا فقط اصلاح فایل نیست؛ زمان جلسه، هماهنگی مجدد، دوبارهکاری و تأخیر فعالیت بعدی هم به آن اضافه میشود.
3.وابستگیهای نامرئی و بار کاری نامتعادل
بعضی مشکلات تا لحظه ایجاد تأخیر دیده نمیشوند. ممکن است لازم باشد طراحی یک صفحه پیشاز توسعه تمام شود، اما این وابستگی وظایف جایی ثبت نشده باشد. توسعهدهنده زمانی متوجه مشکل میشود که آماده شروع کار است؛ در نتیجه این تأخیر میتواند به فعالیتهای بعدی منتقل شود. وابستگی میان فعالیتها یکی از دلایلی است که تأخیر یک کار کوچک گاهی اثر بسیار بزرگتری بر کل پروژه میگذارد.
مشکل مشابه در مدیریت منابع پروژه دیده میشود، بهخصوص هنگام مدیریت چند پروژه بهصورت همزمان. داشتن نیروی کافی الزاماً به معنای داشتن ظرفیت کافی در زمان مناسب نیست. اگر یک متخصص گلوگاه سه پروژه باشد و عضو دیگری ظرفیت آزاد داشته باشد، تعداد کل کارکنان وضعیت واقعی بار کاری تیم را نشان نمیدهد.
در نهایت، بینظمی سازمانی بیشتر از آنکه نتیجه «کمکاری» باشد، حاصل نبود یک تصویر مشترک از کار است: چه کاری باید انجام شود، مسئول آن کیست، تا چه زمانی، با کدام اطلاعات و وابسته به چه فعالیتی.

نقش نرم افزار مدیریت پروژه در کاهش هزینه هماهنگی
نرم افزار مدیریت پروژه کمک میکند عواملی که هزینه هماهنگی را ایجاد میکنند در جریان کار قابل مشاهده شوند. با مشخصکردن مسئول هر فعالیت، موعد انجام، وضعیت کار، اطلاعات مرتبط و وابستگی میان وظایف، مدیر میتواند سریعتر تشخیص دهد کار در کجا متوقف شده، چه چیزی منتظر اقدام است و تأخیر یک فعالیت چه اثری بر کارهای بعدی دارد. به این ترتیب، بخشی از زمان صرفشده برای پیگیری، انتظار، هماهنگی مجدد و دوبارهکاری قابل شناسایی و کنترل میشود.
چرا اینکه «همه خیلی سرشان شلوغ است» الزاماً نشانه بهرهوری نیست؟
پربودن تقویم، تعداد زیاد پیامها یا فهرست بلند تسکها میتواند این تصور را ایجاد کند که تیم با حداکثر توان کار میکند؛ اما «مشغول بودن» با «پیشرفت» یکی نیست.
برای اینکه مشخص شود این شلوغی از کجا میآید، باید سه مسئله را از هم جدا کنیم: بخشی از زمان صرف هماهنگکردن کار میشود، بخشی دیگر در جابهجایی مداوم میان کارها از دست میرود و همچنین جایگاه اضافه کاری.
۱. وقتی بخش زیادی از زمان صرف «کار درباره کار» میشود
بخشی از روز کاری صرف فعالیتهایی میشود که برای هماهنگکردن کار لازماند، نه انجام خودِ کار اصلی: پیگیری تأیید، پیداکردن فایل، پرسیدن وضعیت، هماهنگی جلسه، انتقال اطلاعات میان ابزارها یا گزارشدادن چیزی که در جای دیگری ثبت شده است.
Asana برای این دسته از فعالیتها از اصطلاح Work about Work استفاده میکند. در گزارش Anatomy of Work Global Index 2023 که بر پایه بررسی ۹۶۱۵ نیروی دانشی در شش کشور تهیه شده، ۵۸ درصد روز کاری در این دسته قرار گرفته است. پاسخدهندگان همچنین برآورد کردهاند که بهبود فرایندها میتواند بهطور متوسط ۴.۹ ساعت در هفته برایشان آزاد کند.
البته این آمار به این معنا نیست که تمام هماهنگی، اتلاف وقت است؛ پروژه بدون هماهنگی پیش نمیرود. مسئله زمانی مشکل ایجاد میکند که هماهنگکردن کار، بیش از آنچه برای پیشبرد کار لازم است، زمان مصرف کند.
2.هزینه پنهان جابهجایی مداوم بین کارها
عامل دیگر، جابهجایی مداوم بین وظایف یا Context Switching است. فرض کنید فردی وسط تهیه یک گزارش به یک پیام فوری پاسخ میدهد، بعد وارد جلسه میشود و سپس به گزارش برمیگردد. فقط زمان پیام و جلسه مصرف نشده است؛ ذهن باید دوباره هدف، اطلاعات و نقطهای را که کار در آن متوقف شده بود، بازیابی کند.
پژوهشهای روانشناسی درباره Task Switching نشان میدهند این جابهجاییها هزینه شناختی دارند. هر بار تغییر کار ممکن است بهتنهایی کوچک به نظر برسد، اما تکرار آن میتواند زمان انجام کار را بیشتر کند و احتمال خطا را بالا ببرد؛ بهخصوص وقتی وظایف پیچیده باشند.
3.اضافهکاری همیشه نشانه کمبود ظرفیت نیست
اگر بخش بزرگی از روز به پیگیری، هماهنگی تکراری، جلسههای وضعیت و جابهجایی بین کارها اختصاص پیدا کند، اضافهکردن ساعت کاری لزوماً ریشه مشکل را درمان نمیکند. تیم ممکن است بیشتر کار کند، اما همان فرایند ناکارآمد را برای ساعات بیشتری ادامه دهد.
بنابراین، اضافهکاری همیشه پاسخ مناسبی به شلوغی تیم نیست. اگر بخش قابلتوجهی از زمان کاری صرف هماهنگی تکراری و جابهجایی میان وظایف شود، افزایش ساعت حضور فقط زمان بیشتری در اختیار همان فرایند ناکارآمد قرار میدهد. معیار مناسبتر برای بهرهوری تیم تعداد پیامها، جلسهها یا ساعت حضور نیست؛ بلکه میزان کاری است که با کیفیت مورد انتظار و با کمترین اصطکاک به نتیجه میرسد.
نقش نرم افزار مدیریت پروژه در کاهش «کار درباره کار»
نرم افزار مدیریت پروژه میتواند بخشی از «کار درباره کار» را کاهش دهد؛ یعنی زمانی که صرف پرسیدن وضعیت، پیداکردن اطلاعات، پیگیری مسئول کار یا گزارشگیری دستی میشود. وقتی وضعیت فعالیت، مسئول، موعد و اطلاعات مورد نیاز در یک جریان مشخص قابل مشاهده باشند، اعضای تیم برای فهمیدن اینکه «کار کجاست و مرحله بعد چیست» کمتر به پیام، جلسه و پیگیریهای پراکنده وابسته میشوند. چنین ساختاری را میتوان در عمل هم آزمایش کرد؛ برای مثال با شروع رایگان مدیریت پروژه در تسکامون میتوان فعالیتها، مسئول هر کار و وضعیت اجرای آنها را در یک جریان مشخص قرار داد و میزان نیاز تیم به پیگیریهای پراکنده را سنجید.

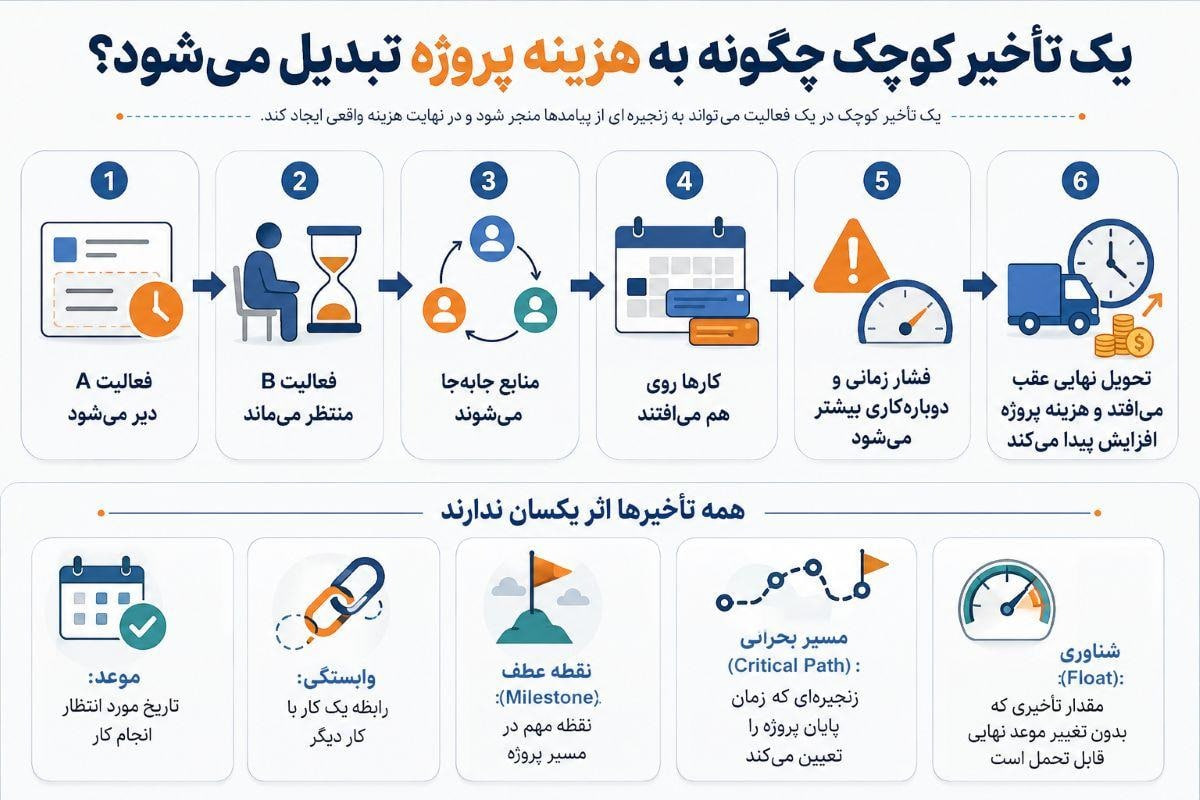

تأخیر پروژه چگونه از «چند روز عقب افتادن» به هزینه واقعی تبدیل میشود؟
تأخیر در یک پروژه همیشه با یک اتفاق بزرگ شروع نمیشود. فرض کنید فعالیت A باید پیشاز فعالیت B تمام شود. A سه روز دیرتر تحویل داده میشود؛ تیم B نمیتواند طبق برنامه کار را شروع کند، بنابراین بخشی از ظرفیتش خالی میماند یا به پروژه دیگری منتقل میشود. وقتی A بالاخره تمام میشود، باید B دوباره در برنامه جا داده شود. اگر در این فاصله کار جدیدی هم شروع کرده باشد، منابع روی هم میافتند، فشار زمانی افزایش پیدا میکند و احتمال اضافهکاری، خطا یا دوبارهکاری بیشتر میشود.
زنجیره میتواند به این شکل ادامه پیدا کند:
تأخیر فعالیت A ← انتظار فعالیت B ← جابهجایی منابع ← عقبافتادن تحویل ← همپوشانی با کارهای بعدی ← فشار زمانی و دوبارهکاری ← افزایش هزینه پروژه
برای اینکه مشخص شود این زنجیره چرا در بعضی پروژهها متوقف میشود و در بعضی دیگر تا موعد نهایی ادامه پیدا میکند، باید چهار مفهوم مرتبط با زمانبندی پروژه را از هم جدا کنیم:
-
موعد
-
وابستگی
-
نقطه عطف
-
مسیر بحرانی
مفهوم موعد، وابستگی، نقطه عطف و مسیر بحرانی
موعد فقط تاریخی است که انتظار داریم یک فعالیت تا آن زمان شروع یا تمام شود. اما وابستگی وظایف رابطه میان کارها را نشان میدهد؛ مثلاً توسعه نمیتواند قبل از تأیید طراحی آغاز شود.
نقطه عطف (Milestone) یک ایستگاه مهم در مسیر پروژه است؛ برای مثال تأیید طراحی، تحویل نسخه آزمایشی یا پایان یک فاز نقطه عطف محسوب میشوند.
مسیر بحرانی (Critical Path) از این هم مهمتر است: زنجیرهای از فعالیتهای وابسته که مدت آن تاریخ پایان پروژه را تعیین میکند. اگر فعالیتی روی این مسیر عقب بیفتد و امکان جبران وجود نداشته باشد، پایان پروژه نیز عقب میرود.
بعضی فعالیتهای خارج از مسیر بحرانی مقداری شناوری یا Float دارند؛ یعنی ممکن است کمی دیر شوند بدون اینکه موعد نهایی تغییر کند.
البته پروژههای واقعی همیشه به این سادگی نیستند. ممکن است فعالیتی در برنامه اولیه روی مسیر بحرانی نباشد، اما با مصرفشدن شناوری یا تغییر شرایط پروژه، تأخیر آن به فعالیتهای بعدی منتقل شود. پژوهشهای مربوط به شبکه فعالیتهای پروژه نیز نشان دادهاند که در پروژههای پیچیده، اثر تأخیر میتواند از طریق وابستگیها به بخشهای دیگر منتقل شود و در نهایت زمان پایان پروژه را تحتتأثیر قرار دهد.
مسئله فقط دیدن تأخیر نیست؛ باید اثر آن را دید
فرض کنید مدیر میداند یک فعالیت سه روز عقب افتاده است. این اطلاعات بهتنهایی برای تصمیمگیری کافی نیست. سؤال مهمتر این است که آن فعالیت به چه کارهایی وابسته است، چه مقدار شناوری دارد و تأخیرش کدام نقطه عطف یا موعد بعدی را جابهجا میکند.
اینجاست که نمودار گانت و ثبت درست وابستگی وظایف ارزش پیدا میکنند. گانت فقط یک تقویم افقی برای نمایش تاریخ شروع و پایان کارها نیست؛ اگر ارتباط میان فعالیتها در آن مشخص باشد، میتواند نشان دهد جابهجایی یک وظیفه چه اثری بر ادامه زمانبندی پروژه دارد.
بنابراین در کنترل پروژه، سؤال درست فقط این نیست که:
«کدام کار عقب افتاده است؟»
بلکه باید پرسید:
«اگر این کار امروز تمام نشود، چه فعالیتی بعد از آن نمیتواند طبق برنامه شروع شود و این تأخیر تا کجای پروژه ادامه پیدا میکند؟»
این تفاوت مهم است؛ چون واکنش مدیر به هر تأخیری نباید یکسان باشد. تأخیر کاری که شناوری کافی دارد ممکن است فقط نیاز به پیگیری داشته باشد، اما عقبافتادن یک فعالیت حساس میتواند نیازمند تغییر اولویتها، جابهجایی منابع یا اصلاح برنامه باشد. در واقع، مدیریت زمان پروژه، زمانی معنا پیدا میکند که تأخیر قبل از رسیدن به موعد نهایی دیده و اثر آن ارزیابی شود.
نقش نرم افزار مدیریت پروژه در کنترل اثر تأخیر
در مدیریت زمان، نقش نرم افزار مدیریت پروژه فارسی فقط نمایش موعد فعالیتها نیست. ثبت وابستگی میان کارها و نمایش آنها در ابزارهایی مانند نمودار گانت کمک میکند مدیر ببیند تأخیر یک فعالیت چه اثری بر فعالیتهای بعدی و برنامه کلی پروژه دارد. به این ترتیب، بهجای واکنش یکسان به همه کارهای عقبافتاده، میتوان فعالیتهایی را که اثر بیشتری بر زمان تحویل پروژه دارند زودتر شناسایی و پیگیری کرد.
آیا واقعاً نیرو کم داریم یا ظرفیت موجود را درست نمیبینیم؟
وقتی چند پروژه همزمان عقب میافتند، یکی از اولین واکنشها این است که «نیرو کم داریم». گاهی این تشخیص درست است، اما تعداد کارکنان بهتنهایی چیزی درباره ظرفیت واقعی تیم نمیگوید. ممکن است یک شرکت ده نیروی متخصص داشته باشد، اما سه پروژه دقیقاً در یک هفته به همان طراح، برنامهنویس ارشد یا فرد تأییدکننده وابسته باشند. در این وضعیت، مسئله کمبود تعداد کل نیرو نیست؛ یک منبع مشخص به گلوگاه تبدیل شده است.
برای فهمیدن اینکه مشکل واقعاً کمبود نیروست یا نحوه تخصیص منابع، باید دو موضوع را جداگانه بررسی کرد:
-
چه مقدار از ظرفیت هر فرد واقعاً در اختیار پروژه است
-
این ظرفیت میان پروژههای همزمان چگونه تقسیم شده است.
1.چه مقدار از ظرفیت هر فرد واقعاً در اختیار پروژه است
ظرفیت یک نفر را نمیتوان صرفاً با هشت ساعت حضور روزانه محاسبه کرد. جلسات، پشتیبانی از کارهای قبلی، امور جاری سازمان، مرخصی و تعهد او به پروژههای دیگر، از زمانی که واقعاً برای یک پروژه جدید در دسترس است، کم میکنند. مهارت نیز بخشی از معادله است؛ دو نفر با عنوان شغلی مشابه الزاماً برای یک فعالیت تخصصی قابل جایگزینی نیستند.
بنابراین در مدیریت منابع پروژه باید بهجای شمارش افراد، سه چیز را همزمان دید: مهارت مورد نیاز، زمان مورد نیاز و ظرفیت واقعاً در دسترس.
حتی صددرصد مشغولبودن یک فرد هم همیشه مطلوب نیست. در مدیریت عملیات میان میزان استفاده از یک منبع و زمان انتظار سایر کارها یک رابطه مهم وجود دارد. یک مثال آموزشی دانشگاه کارنگی ملون این مسئله را روشن میکند: ممکن است بازرس یک کارگاه صددرصد زمانش مشغول باشد، اما تعداد زیادی نیروی دیگر منتظر همان بازرس بمانند. در چنین حالتی بهرهوری آن فرد بالا به نظر میرسد، اما عملکرد کل سیستم ضعیف شده است.
۲. ظرفیت میان پروژههای همزمان چگونه تقسیم شده
در مدیریت چند پروژه، هر مدیر ممکن است برنامه پروژه خودش را منطقی ببیند؛ تعارض زمانی معمولاً آشکار میشود که برنامهها روی هم قرار بگیرند. اگر یک متخصص در سه پروژه بهطور همزمان «در دسترس» فرض شده باشد، هر سه پروژه روی ظرفیتی حساب کردهاند که در واقع وجود ندارد.
نتیجه میتواند جابهجایی مداوم فرد میان کارها، زیادشدن کارهای نیمهتمام، تأخیر در تحویل و تغییر مستمر اولویتها باشد.
گزارش Pulse of the Profession 2025 مؤسسه PMI نیز این موضوع را از زاویه اقتصادی گستردهتری تأیید میکند. PMI میگوید برخورداری از Business Acumen به تصمیمگیری بهتر در موضوعاتی مانند تخصیص منابع کمک میکند؛ متخصصانی که در این مهارت سطح بالاتری داشتند، در همان بررسی پایبندی بیشتری به زمانبندی و بودجه پروژه نیز گزارش کردهاند.
پس قبل از استخدام نیروی جدید، سؤال دقیقتر این نیست که «چند نفر کم داریم؟»؛ بلکه این است که کدام مهارت، در چه زمانی و روی کدام پروژه به گلوگاه تبدیل شده است؟
نقش نرم افزار مدیریت پروژه در مدیریت ظرفیت تیم
در مدیریت منابع، نرم افزار مدیریت پروژه و وظایف کمک میکند ظرفیت و تعهد افراد فقط در محدوده یک پروژه دیده نشود. وقتی مشخص باشد هر فرد در چه پروژههایی درگیر است، چه فعالیتهایی بر عهده دارد و چه زمانی برای آنها در نظر گرفته شده، مدیر تصویر دقیقتری از بار کاری تیم پیدا میکند. این دید کمک میکند گلوگاههای منابع، تخصیص بیش از ظرفیت و تعارض میان پروژههای همزمان پیشاز آنکه به تأخیر تبدیل شوند، شناسایی شوند.
گزارشگیری با گزارشسازی فرق دارد
فرض کنید مدیر در جلسه هفتگی میپرسد: «پروژه الان دقیقاً کجاست؟» برای پاسخ، یک نفر باید از اعضای تیم وضعیت کارها را بپرسد، فایل اکسل را بهروز کند، چند عدد را از سیستمهای مختلف جمع کند و در نهایت یک گزارش یا پاورپوینت بسازد. این فرایند ممکن است گزارشی مرتب تولید کند، اما بخشی از وقت تیم صرف ساختن اطلاعاتی شده که باید از قبل در جریان کار وجود داشته باشد.
اینجاست که باید میان «گزارشگیری» و «گزارشسازی دستی» تفاوت بگذاریم. برای روشنشدن این تفاوت، دو سؤال مهم وجود دارد: داده گزارش از کجا میآید و مدیر واقعاً چه چیزی باید از آن بفهمد؟
۱. گزارش خوب باید محصول جانبی اجرای کار باشد
اگر هنگام انجام پروژه، مسئول هر فعالیت، موعد، وضعیت، درصد پیشرفت، زمان صرفشده و تغییرات ثبت شوند، بخش بزرگی از گزارش وضعیت نباید دوباره بهصورت دستی تولید شود. گزارش در چنین سیستمی از دادههایی ساخته میشود که تیم در حین انجام کار ایجاد کرده است.
این تفاوت کوچک نیست. وقتی گزارش دستی ساخته میشود، مدیر ممکن است تصویری از وضعیت هفته گذشته ببیند؛ اما وقتی اطلاعات اجرای کار مرتب بهروز میشود، گزارشگیری پروژه میتواند زودتر نشان دهد کدام کار عقب افتاده، کجا فعالیتی مسدود شده، چه کسی بار کاری بالایی دارد یا کدام بخش از برنامه، از وضعیت مورد انتظار فاصله گرفته است.
بنابراین داشبورد خوب نباید فقط چند نمودار زیبا نمایش دهد؛ باید به تصمیم بعدی کمک کند.
۲. مدیر فقط به «درصد پیشرفت» نیاز ندارد
برای فهم وضعیت واقعی پروژه، معمولاً چند نوع اطلاعات باید کنار هم دیده شوند:
-
کارهای عقبافتاده و فعالیتهای مسدود؛
-
پیشرفت واقعی در مقایسه با برنامه؛
-
بار کاری و وضعیت منابع؛
-
زمان صرفشده برای فعالیتها؛
-
ریسکها و مسائل باز؛
-
انحراف زمانی یا هزینهای؛
-
نقاطی که برای ادامه کار نیازمند تصمیم هستند.
حتی این اطلاعات هم تمام داستان نیستند. گزارش Pulse of the Profession 2025 مؤسسه PMI تأکید میکند که ارزیابی پروژه نباید فقط در «مثلث آهنین» زمان، بودجه و محدوده متوقف شود. در این گزارش، معیارهایی مانند کیفیت کار، رضایت مشتری، همراستایی با استراتژی، بهرهوری عملیاتی، مدیریت ریسک و صرفهجویی هزینه نیز در ارزیابی عملکرد پروژه مطرح شدهاند.
معنای عملی این نگاه ساده است: پروژهای که سر موعد تحویل داده شده اما خروجی ضعیفی ایجاد کرده یا ارزش مورد انتظار کسبوکار را نساخته، الزاماً پروژه موفقی نیست.
نقش نرم افزار مدیریت پروژه در تبدیل داده به گزارش
یک نرم افزار مدیریت پروژه با گزارشگیری مناسب زمانی ارزش ایجاد میکند که اطلاعات پروژه را فقط برای تهیه گزارش ذخیره نکند، بلکه همان دادههایی را که در اجرای روزانه کار ثبت میشوند به تصویر مدیریتی تبدیل کند. در این حالت، مدیر بهجای صرف زمان برای جمعآوری وضعیت، میتواند زمانش را صرف تفسیر آن کند: چه چیزی عقب افتاده، چرا عقب افتاده و کجا باید تصمیم بگیرد.
مشکل از اکسل و پیامرسان نیست؛ مشکل پراکندگی اطلاعات است
اکسل برای تحلیل و محاسبه ابزار قدرتمندی است، پیامرسان ارتباط سریع را ساده میکند و جلسه برای تصمیمگیری یا حل مسائل پیچیده لازم است. مشکل زمانی ایجاد میشود که اطلاعات لازم برای اجرای پروژه میان این ابزارها پراکنده باشد.
فرض کنید موعد یک فعالیت در جلسه تغییر کرده، اما برنامه پروژه بهروز نشده است. افراد حاضر در جلسه براساس موعد جدید کار میکنند و دیگر اعضای تیم همچنان تاریخ قبلی را معتبر میدانند. هیچکدام الزاماً اشتباه نکردهاند؛ سازمان فقط دو نسخه متفاوت از وضعیت پروژه ساخته است.
برای جلوگیری از این وضعیت، دو نکته اهمیت دارد: هر اطلاعات باید مرجع مشخصی داشته باشد و تغییرات مهم باید به همان مرجع برگردند.
۱. وقتی هر ابزار بخشی از «حقیقت پروژه» را نگه میدارد
پراکندگی اطلاعات فقط پیداکردن فایل را دشوار نمیکند. ممکن است مسئول یک فعالیت تغییر کرده باشد اما این تغییر فقط در پیامرسان مطرح شده باشد، یا تصمیم نهایی در جلسه گرفته شود اما در برنامه کاری ثبت نشود. نتیجه، زمان بیشتر برای پیگیری، تصمیمگیری براساس اطلاعات قدیمی و گاهی دوبارهکاری است.
۲. Single Source of Truth یعنی یک مرجع معتبر
مفهوم Single Source of Truth یا «منبع واحد حقیقت» به معنای حذف اکسل، پیامرسان یا ابزارهای تخصصی نیست. معنای عملی آن این است که تیم بداند برای مشاهده مسئول، موعد، وضعیت و اطلاعات معتبر پروژه باید به کجا مراجعه کند.
اگر تصمیمی در جلسه گرفته شد یا موعدی تغییر کرد، نتیجه باید در همین مرجع ثبت شود؛ وگرنه اطلاعات پروژه بهتدریج چند نسخه از «واقعیت» پیدا میکند.
نقش نرم افزار مدیریت پروژه آنلاین در یکپارچهکردن اطلاعات
نرم افزار مدیریت پروژه آنلاین با قراردادن مسئول فعالیت، موعد، وضعیت، تغییرات و اطلاعات اجرایی در یک جریان مشترک، نیاز به جستوجو میان پیامها، فایلها و صورتجلسهها را کاهش میدهد. وقتی تغییرات پروژه در همان مرجع ثبت شوند، اعضای تیم براساس اطلاعات یکسان کار میکنند و احتمال استفاده از نسخه قدیمی یا برداشت متفاوت از وضعیت پروژه کمتر میشود.
نرم افزار مدیریت پروژه کجا هزینه را کاهش میدهد و کجا نه؟
بعد از بررسی تأخیر، دوبارهکاری، پراکندگی اطلاعات و تخصیص نامتعادل منابع، یک مرز مهم باید روشن شود: نرم افزار مدیریت پروژه قرار نیست همه مشکلات یک پروژه را حل کند.
نرمافزار میتواند مشخص کند مسئول هر فعالیت کیست، موعد آن چه زمانی است، چه کارهایی به یکدیگر وابستهاند، پروژه در چه وضعیتی قرار دارد و اعضای تیم چه میزان بار کاری دارند. همچنین میتواند اطلاعات، سوابق تغییرات، زمانهای ثبتشده و گزارشها را در دسترس قرار دهد. نتیجه این شفافیت، کاهش بخشی از زمانی است که برای جستوجوی اطلاعات، پیگیری وضعیت یا تشخیص دیرهنگام مشکل مصرف میشود.
اما هیچ نرمافزاری نمیتواند بودجه غیرواقعی را واقعی کند، استراتژی اشتباه را اصلاح کند، محدوده مبهم پروژه را بهجای مدیر تعریف کند یا تصمیم مدیریتی ضعیف را به تصمیم خوب تبدیل کند.
به بیان ساده، نرم افزار خوب جای مدیریت خوب را نمیگیرد؛ بلکه هزینه ابهام، اطلاعات پراکنده و تشخیص دیرهنگام مسئله را کاهش میدهد.

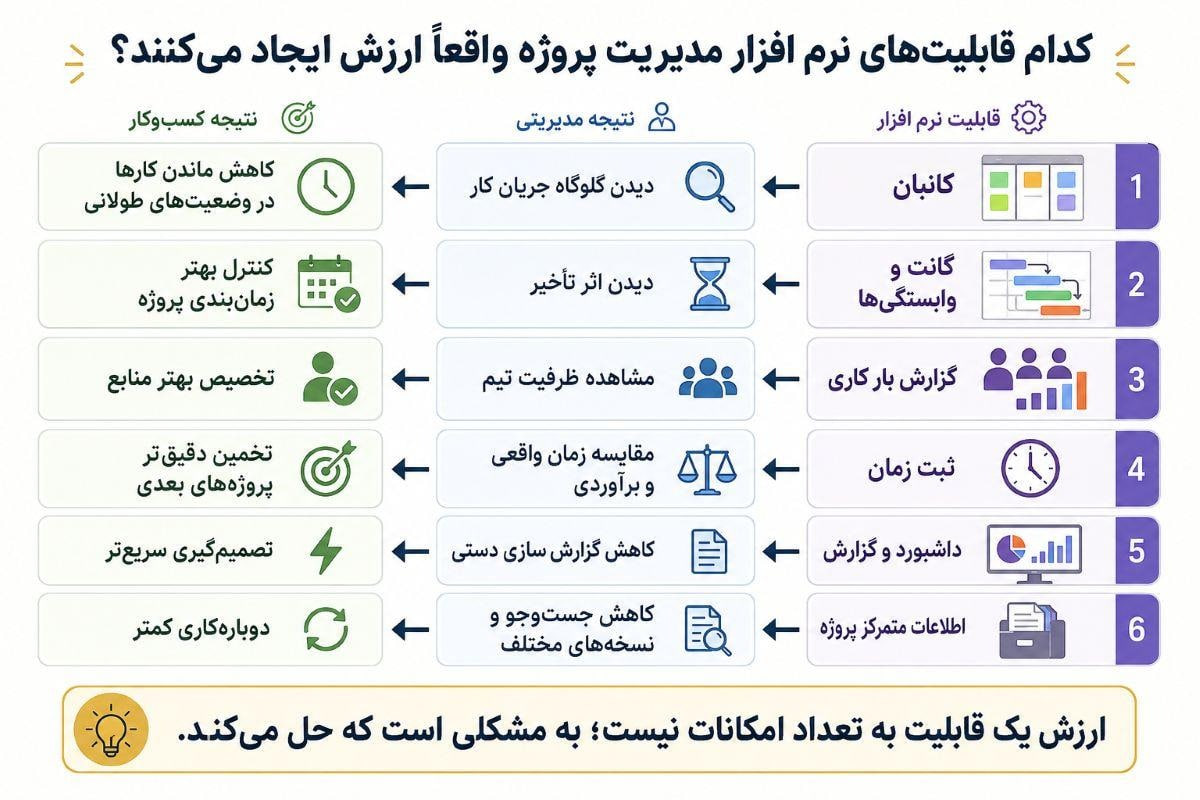

کدام قابلیتهای نرم افزار مدیریت پروژه واقعاً ارزش اقتصادی ایجاد میکنند؟
تعداد قابلیتها، معیار مناسبی برای انتخاب نرمافزار نیست. سؤال بهتر این است که هر قابلیت کدام مشکل واقعی پروژه را حل میکند و نتیجه آن چگونه قابل سنجش است؟
|
مشکل در اجرای پروژه |
قابلیت نرم افزار مدیریت پروژه |
نتیجه مدیریتی |
شاخص قابل بررسی |
|
نامشخصبودن جریان کار |
کانبان و وضعیتها |
مشاهده گلوگاهها |
مدت ماندن کار در هر وضعیت |
|
اثر نامشخص تأخیر |
گانت و وابستگیها |
مشاهده اثر تأخیر بر برنامه |
انحراف از زمانبندی |
|
بار کاری نامتعادل |
گزارش بار کاری |
تخصیص بهتر منابع |
کارهای عقبافتاده هر فرد |
|
نامشخصبودن زمان واقعی کار |
ثبت زمان |
برآورد دقیقتر پروژه |
زمان واقعی در برابر برآورد |
|
گزارشسازی دستی |
داشبورد و گزارشها |
دسترسی سریعتر به وضعیت |
زمان صرفشده برای گزارش |
|
پراکندگی اطلاعات |
اطلاعات و مستندات متمرکز |
کاهش جستوجو و دوبارهکاری |
زمان صرفشده برای پیگیری |
در تسکامون این قابلیتها در بخشهای مختلف مدیریت پروژه کنار هم قرار گرفتهاند. نماهای کانبان و لیست برای پیگیری جریان فعالیتها، گانت و وابستگیها برای مشاهده ارتباط زمانی کارها، ثبت زمان برای مقایسه زمان واقعی با برآورد و گزارش پروژه و کاربران برای بررسی وضعیت اجرا و بار کاری تیم قابل استفادهاند. در کنار این موارد، تسک و زیرتسک، تقویم و ثبت سوابق فعالیت کمک میکنند اطلاعات اجرایی پروژه فقط در پیامها یا حافظه افراد باقی نماند. بنابراین هنگام ارزیابی تسکامون نیز بهتر است بهجای شمردن امکانات، همان معیار جدول بالا را به کار برد: هر قابلیت باید یک مسئله واقعی در فرایند تیم را حل کند.
امکانات را با یک پروژه واقعی امتحان کنید
بهترین راه برای ارزیابی یک ابزار، دیدن فهرست امکانات آن نیست. یک پروژه واقعی را وارد نرم افزار مدیریت پروژه رایگان کنید، مسئولیتها، موعدها و چند فعالیت وابسته را تعریف کنید و ببینید آیا پیگیری وضعیت نسبت به روش فعلی تیم سادهتر میشود یا نه.
قبل از خرید نرم افزار مدیریت پروژه، کیفیت آن را چگونه بسنجیم؟
قبل از خرید ابزار، چند شاخص پایه را ثبت کنید:
-
تهیه گزارش هفتگی چند ساعت زمان میبرد؟
-
چند فعالیت عقبافتاده دارید؟
-
چند کار بدون مسئول یا موعد باقی میماند؟
-
چه میزان دوبارهکاری رخ میدهد؟
-
جلسههای پیگیری وضعیت چقدر زمان میگیرند؟
پس از چند هفته استفاده از نرم افزار، همان شاخصها را دوباره اندازه بگیرید. یک مدل ساده برای ارزیابی اقتصادی میتواند چنین باشد:
ارزش زمان آزادشده + هزینه دوبارهکاری و تأخیر کاهشیافته − هزینه نرمافزار و استقرار
بدون چنین نقطه مبنایی، ادعای افزایش بهرهوری یا ROI بیشتر حدس است تا اندازهگیری.
برای یک تیم ایرانی، معیارهای دیگری مانند رابط کاربری ساده، زبان فارسی، تقویم شمسی، گزارشگیری، سطح دسترسی، پشتیبانی و تناسب هزینه با اندازه تیم نیز اهمیت دارند. تسکامون اینجا یک گزینه بومی است و میتوانید تناسب آن با فرایند واقعی تیم را ارزیابی کنید
جمعبندی: هدف مدیریت پروژه، نظارت بیشتر بر آدمها نیست
در ابتدای مقاله پروژهای داشتیم که همه در آن مشغول بودند، اما بخشی از زمان و ظرفیت سازمان میان پیگیری، انتظار، دوبارهکاری و اطلاعات پراکنده از بین میرفت. مسئله اصلی کمکاری افراد نبود؛ نبود دید مشترک از کار بود.
هدف نرم افزار مدیریت پروژه نیز نظارت بیشتر بر افراد نیست؛ هدف این است که تیم زودتر بداند چه کاری، توسط چه کسی، تا چه زمانی و با چه وابستگی و وضعیتی در حال انجام است.
تسکامون را میتوان ابتدا روی یک پروژه واقعی آزمایش کرد و نتیجه را با روش فعلی تیم مقایسه کرد. برای تصمیم نهایی نیز بهتر است تعرفهها و پلنهای نرم افزار مدیریت پروژه تسکامون را متناسب با تعداد کاربران و نیازهای تیم بررسی کنید.








به نظرم خطرناکترین بخش همین هزینههاییه که هیچوقت توی بودجه پروژه ثبت نمیشن. ممکنه تیم از نظر تعداد نیرو کامل باشه، ولی اگر هرکس مدام منتظر تأیید یا دنبال آخرین نسخه فایل باشه، عملاً بخشی از ظرفیت تیم داره دود میشه.
دقیقاً مسئله همینجاست. هدف از مطرحکردن «هزینه پنهان بینظمی» این نیست که هر دقیقه انتظار را به یک عدد مالی تبدیل کنیم؛ نکته این است که این اتلافها وقتی تکرار میشوند، روی زمان تحویل، دوبارهکاری و ظرفیت واقعی تیم اثر میگذارند.
